  在建筑与小区海绵城市建设项目中,生物滞留及设施是*常用的滞留和净化设施,海绵雨水公司这篇文章所描述的是关于海绵城市*常用的雨水调蓄回用设施之PP模块蓄水池。文章以具体项目为背景,探讨、总结净化设施和调蓄设施合理的施工工艺。针对施工中常见问题和质量通病提出解决方案,为海绵城市建设施工技术标准化提供参考。

  看点

  一、PP模块水池施工工艺及质量控制要点

  1.1施工方法和技术要求

  PP模块蓄水池施工工艺流程:定位放线→土方开挖→基础处理→防渗层施工→模块组装→防渗层包裹→保护层施工→四周回填→满水试验→安装管线→回填→设备安装→调试、验收。PP模块蓄水池典型断面图如图2所示。

PP模块蓄水池典型断面图

  首先,施工现场采用全站仪和水准仪测设水平、垂直控制网。打设控制桩点并进行保护,再开始进行土方开挖施工。

  现场开挖采取分层分段开挖,每层开挖50~60cm,基础底板按设计*大尺寸每边再增加500mm的工作面,其基础边坡按现场实际情况如有需要再进行放大,并做好加固处理防止坍塌。机械开挖至基础底标高时,预留20cm土由人工修挖,保证基地土层不受扰动、不超挖,控制基底土层保持平整,及时引测基底标高,挖土过程随时进行标高测量,防止因超挖扰动降低地基承载力。局部超挖处,采用天然级配砂石或C15砼回填至设计标高。

  对于深度超过3米的基坑槽,应单独编制施工方案。超过一定规模的基坑槽应进行专家论证,支护形式按照设计图纸实施。

  基坑开挖完成后,随即通知有关单位(建设、设计、勘察、监理单位)进行地基验槽并组织钎探,基层压实度按照不小于95%的标准执行。验槽合格后立即绑定底板钢筋立模板,浇筑混凝土,浇捣必须抓紧时间及时进行,防止基底暴露时间过长。

  然后开始底板施做。底板钢筋一般采用Φ12@200单层双向,钢筋采用HPB300,也可使用HRB系列钢筋。底板表面必须原浆找平,保证蓄水模块的平稳。在底板、模块和防水包裹物角点做柔性防护。

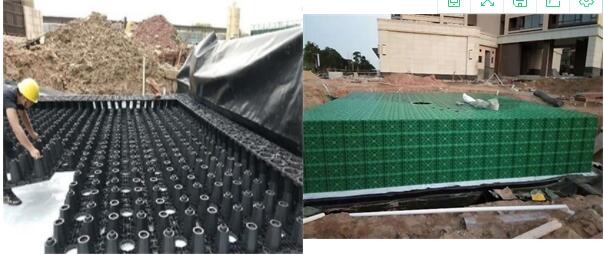

  雨水收集回用蓄水模块

  蓄水模块拼装施工,应在铺设防水层前,基底垫层用细沙找平,保持沙层的潮湿状态。防水包裹物为两布一膜结构,中间层为HDPE膜,外部为缓冲布。防水包裹物通过热熔焊接而成,焊缝宽100mm,幅宽6m,产品规格1000g/m²。防水包裹物外侧为防护板,防止填埋过程中大粒径砂石划破防水包裹物。常用PP模块单块规格为1000mm×500mm×400mm,体积为0.2m³。PP模块列与列之间通过连接卡连接,层与层之间通过连接杆连接。外部通过防水包裹物包裹,形成密封整体。

  雨水收集回用蓄水模块雨水模块蓄水池

  在整个安装过程中,需保证箱体的清洁。在开挖基坑、浇筑垫层及养护和铺设土工布的过程中,在雨水模块的堆场,安排人员现场拼装。按照技术要求拼装完成的模块有序摆放在基坑四周,便于后续按照使用。同时保证雨水模块的清洁。雨水模块按照设计的要求和尺寸进行按照,固定相邻模块。

  蓄水模块防水包裹物外层采用聚苯板保护,防止回填中防水层破坏,四周回填砂层。

  按照规范要求,蓄水模块安装完成后,进行满水试验,静置24小时,不渗不漏。满水试验合格后方可进行顶部回填作业。

  蓄水池上方防水包裹层外铺设200mm厚重砂保护层,厚度均匀。回填的土方应满足设计及规范要求,机械分层回填每层厚度300mm,人工回填虚铺200mm。水池上方1米的范围内回填时不得上机械行走辗压。PP模块强度试验指标符合设计要求。池顶覆土厚度满足图纸要求。

  *后,开始配套设备的安装和调试。进场设备经验收合格并进行开箱检查。按照设计要求标高,安装雨水管道、PE管与HDPE膜应完全密封,不能产生渗漏,并用防水胶密封。按照图纸进行控制柜、过滤器等设备安装。蓄水模块配套设备分别进行单机试运转、无负荷联动调试和带负荷联动调试。出水压力、水质条件等满足设计和规范要求。

  二、质量控制要点

  **,原材料进场验收合格后方可使用。PP模块蓄水池主要涉及的原材料检验项目有:PP模块、土工布、土工膜、管材、线缆、碎石、砂、灰砂砖和井盖等。按照相应的材料规范要求进行检验,满足设计和规范要求的材料判定为合格。试验不合格需加倍取样复试。加倍取样复试仍然不合格的材料须勒令退场、不得使用。其中,PP模块的检验项目有:坠落试验、抗压强度试验、烘箱试验、抗冲击性能和长期蠕变性能。

  第二,基坑基底的原状土层不得扰动、受水浸泡或受冻。在冬雨期施工,需要制定科学合理的进度计划,并做好施工现场防雨、防冻措施。受水浸泡的基层必须进行灰土换填或者级配砂石换填处理。冬期施工时,基坑底部需覆盖保温毡或预留土,防止冻胀。

  第三,地基承载力应满足水池载荷要求。基坑底面压实度一般为95%,现场通过压实度试验进行检测。地基钎探作业,应根据基坑大小、形状布设点位,满足规范要求。钎探作业需详细记录数据,当发现地下空洞时应立即汇报并制定解决方案。

  第四,防水土工膜应无渗漏。铺设土工膜前应对铺设面的渣土、尖锐物等进行清理。展膜过程中,不得强力拉扯,不得出现死折。焊接时,应将焊接部位擦净。宜采用双焊缝接缝方式,焊层之间充气检测焊接效果。焊接后,应及时对焊接质量进行检查,检查数量为全数检查。当现场不能满足要求时,应在厂家提前下样加工,以保证防水质量。保护板需贴合严密,不得露空,防止回填时造成防水破裂。

  第五,回用水应防止误接、误饮,防止污染生活用水。根据规范要求,雨水回用管道不得装设取水龙头,并应采取防止误接,误用、误饮措施,按设计规定涂色、标识;取水口应设锁具或专用开启工具。另外,补水管道宜采用中水管道接驳,不宜使用自来水补水,当采用自来水管补水时,应按照规范要求设置防污染措施。

  三、总结

  海绵城市是新的城市建设理念,是现代城市的发展方向之一,老旧城区海绵化改造,致力于解决现阶段的“城市病”问题。“小雨不湿鞋,大雨不积水,水体不黑臭,热岛有缓解”正是目前海绵城市改造的主要目标。

  新兴事物的发展,需要大量的实践经验来校正方向。海绵城市试点项目的推行,主要是为了形成一套切实可行的,可复制的海绵城市建设标准,从而填补海绵城市领域的空白,实现海绵城市建设的标准化。

  只有不断更新技术,提升理念、才能打造海绵城市试点样板,为海绵城市建设贡献一份力量。
