一、雨水收集模块规格参数及说明
长1000mm、宽500mm、高400mm、重量:16KG、空隙率:90%-95%。
覆盖面积:基础满足水池平整且不沉降的*大面积。
1.1重要模块的设计信息
1、PP单体模块安装时,必须高度为(400mm)的上下面为承压面,确保*大强度面。
2、标准模块适合园林绿化区域无重压区域。如:商业、住宅等。
3、加强模块可安装在小型车辆行车区域和微重压区域(上方必须浇灌钢筋混凝土层作为承压面,钢筋混凝土要单边大于水池开发尺寸1M)。如:车道和停车场。在通车路面下必须是在专业的工程师设计要求下进行或是专业的技术要求下进行。
4、模块抗压承载强度由权威认证部门进行测试,测试是在受控的、土壤分布均匀的、静态的环境状态下,以*高强度试验。

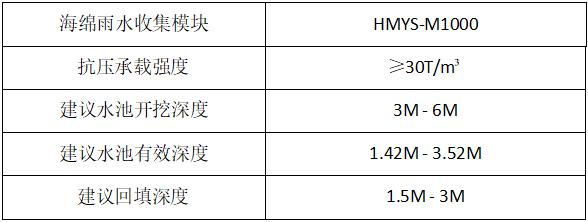

5、模块水池作为雨水储存设备时,应考虑周边荷载的影响,其承载能力大于上层铺装和道路荷载及施工要求,考虑模块使用期限的安全系数应大于2.0。
二、模块装配
交货是封装放在卡板上或直接码放在货运车辆上,现场需要人工或者叉车进行卸货。随车有每款雨水板数量明细包括链接扣都在送货单上有明确数量,为保证施工进度及不发生因材料短缺引起的工期延误、施工安全等问题,请现场收货人或项目负责人认真对照送货单清点数量。
估计一个模块安装时间需1分钟,首先模块匹配构建堆放在一起,准备安装,根据不同的承载力的需求,模块分标准模块和加强模块两种。标准模块只适合运用在园林绿化区域下方,水池上方不可做其他它用。加强模块可安装在行车区域,上面需要浇灌钢筋混凝土作为承压面(钢筋混凝土面要单边大于水池开挖尺寸1M)。如:小型车辆行车道和停车场等。特殊情况时必须还要在停车区加强受力承重措施,使用时可参考我们的设计参数货咨询我们(海绵雨水公司)。找出*适合工程项目的载重或超重的技术措施或专业工程师的设计要求下进行。
2.1装配技巧
1、选择适应单体模块的安装台及安装平面。
2、用橡胶微震敲打,可使模块更容易被装在一起。
3、单体模块安装完成时,在进入模块池内组装时连接安装单体模块与单体模块之间的连接锁扣。
4、把装配模块的场所设置在安装系统的区域附近,以便减少额外的搬运工作。
三、单体模块安装步骤
(1)请将模块上下板对扣固定(如下图所示)
(2)请将模块侧板沿四周卡口嵌入,依次嵌入完毕(如下图所示)
(3)盖上模块盖板,上下叠放单体模块时中间需放置链接扣(如下图所示)

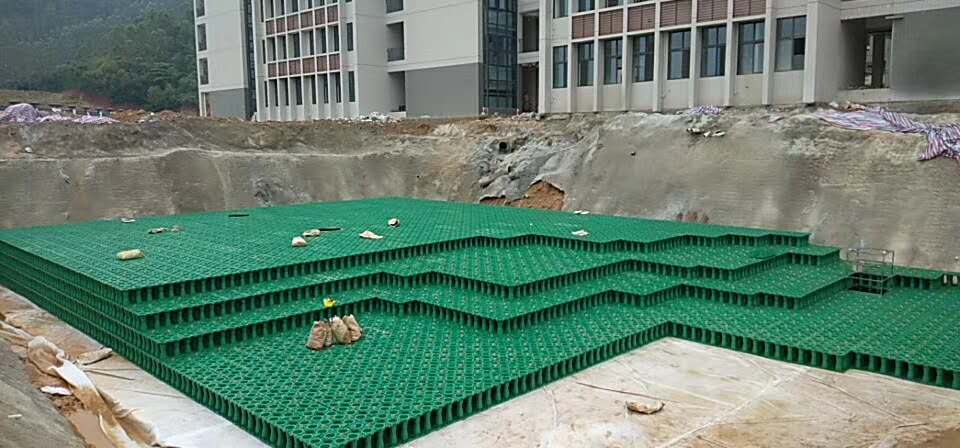

成品模块叠放效果图:
四、挖掘和基础准备

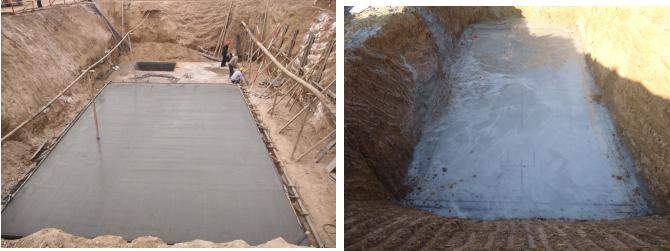

先根据雨水矩阵的尺寸开挖基坑,基坑尺寸要比雨水矩阵尺寸单边大≥(300mm~500mm),便于施工作业。重要的是雨水矩阵侧面需要足够的宽度以便在回填时可以适当的压实沙土。侧壁放坡应严格按照国家标准,使整个水池形成梯形的形状,这样可以减少对雨水矩阵任何潜在的横向压力和防止坑的边缘下陷及雨水滑坡坠流泥土。在挖掘的坑周围,围上安全围栏及安全警示线。
池低基础层:原土夯实、细节沙夯找平(压缩密度≥95%)(≥100mm)
(如基础为软土时,需要先建立结实地基后再铺垫细河沙)
钢筋混凝土基础(C25)厚(≥200mm)
素混凝土基础(C15)厚(≥100mm)
基础要平整有利于有效的水池底部排水,便于暴雨天气及时排水。
雨水矩阵组必须安装在一个坚实的底层上保证其结构的完整,纵向横向开挖必须保证垂直。
五、安装方式
1、雨水收集系统
2、雨水渗透
根据具体的工程项目查阅相关设计资料来确定相应的安装方式
注意事项
1、模块安装必须是(1000×500×400mm)严格按照长宽高为单体承插式组合承插式为一体的垂直受力。
2、确保雨水矩阵周边有足够的排水设施,以防止周边任何潜在的渗静水压力。
3、雨水矩阵按照长形布局应在池面前端、后端或中间应设有通风口或检查井、设备井通向池低。以防雨水池内部形成真空状态直接影响雨水的自然动态。
4、每个模块池的整体安装前期必须设有雨水格栅截污、过滤、弃流装置。在雨水矩阵前端安装,设雨水控制溢流井。以免造成堵塞或爆满。
5、模块系统安装时若出现任何情况必须谨慎及时处理,如:模块安装完毕时,必须及时回填覆土,防止雨水天气雨水量过大打字整体模块池浮起移位,造成更大损失。
6、按照项目工程的承重部位必须按照承重措施实施。以免因超荷载造成塌陷。
7、沿着箱体侧边拉施工直线确保模块横平竖直。
8、摊铺土工布和防水膜时注意周边压实,以免被风吹起,引起意外。
9、模块连接用锁扣把相邻的模块连接形成整体连接。可以防止晃动和独立移位。
