雨水收集系统中pp模块蓄水池安装流程步骤介绍1

“雨水收集pp模块为雨水收集系统中一种新型的雨水收集储存设施,采用100%可回收的再生改性聚丙烯塑料为原料,安全环保,可循环利用。采用pp模块雨水收集系统,与传统的混凝土蓄水池及玻璃钢蓄水池相比,具有安全环保,施工周期短、安装灵活自由等优势。以实际工程为例,下面文章内容讲述的介绍了雨水收集系统中pp雨水收集模块利用各单元组成,阐述了其施工技术,为雨水收集系统的研发及施工提供借鉴。

雨水收集系统是指通过对建筑屋顶、城市路面及绿化草坪区域内进行就地收集的一项雨水综合利用措施。主要包括雨水弃流、雨水收集、储存及后期处理净化后直接利用。PP模块雨水收集利用技术,作为城市雨水收集系统雨水收集利用的一个分支,对雨水的回收利用起着十分重要的作用。可实现节水、水资源涵养与保护、控制城市水土流失和水涝、减轻城市排水和处理系统的负荷、减少水污染和改善城市生态环境等目标。下面以实际工程为例,对pp模块雨水收集系统及施工技术加以阐述。

1、项目系统介绍

此项目运用pp模块雨水收集回用系统,克服了目前大多数雨水收集系统的不足,提供了一种占地面积小、设备简单、运行稳定、经济有效的雨水收集回用系统,该系统包括顺序相连通的雨水弃流过滤装置、前置雨水处理装置、pp模块蓄水池、雨水回用装置、全自动反冲洗装置、排泥装置等单元。经过弃流及前置过滤处理的雨水可达到城市杂用水(绿化、道路冲洗等)水质标准。其工艺流程如下图所示。

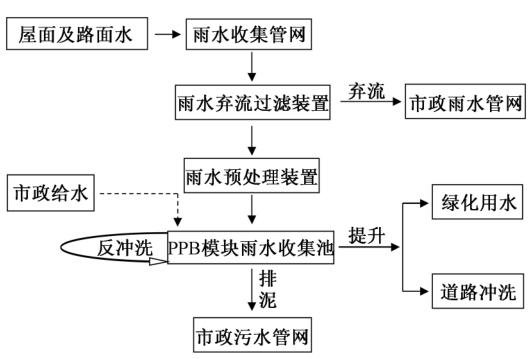

雨水收集系统

雨水回用系统工艺流程

2、雨水弃流过滤装置

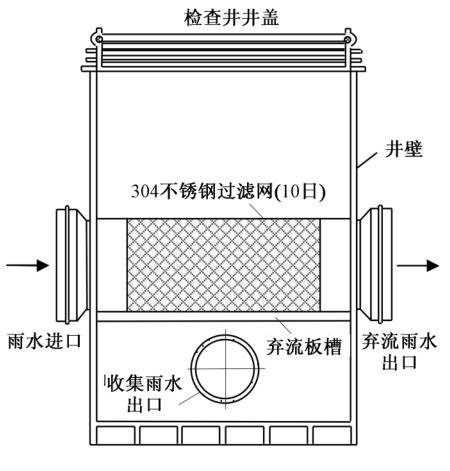

雨水弃流过滤装置是*基本的过滤设备,是所有雨水收集工程都必须经过的第1步,雨水弃流过滤装置具有双重功效,首先是弃流,排除收集表面第1批较脏的雨水,其次是分离大块杂质,为后期过滤做好准备。此pp模块雨水收集回用系统采用流量式初期雨水弃流过滤装置,此装置雨水总管通过弃流井内,雨水总管上设置不锈钢过滤网及弃流板槽,根据当地暴雨强度及其污染程度,运用水层膜和堰流原理来设计弃流板槽的高度,实现初期雨水弃流,收集管设置在弃流井底部。如下图所示。

雨水收集系统

雨水弃流过滤装置

2.2前置雨水处理装置

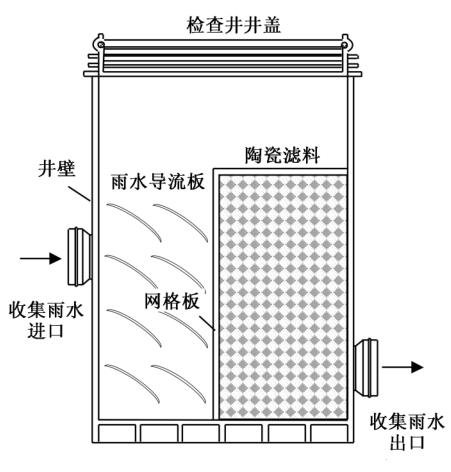

前置雨水处理装置,采用的是无固定形状的多孔进口陶瓷,它与球状陶瓷滤料不同,生产的烧结温度更高,滤料的比表面积更大,过滤效果和纳污能力更强,滤料自体无任何元素逸出。在过滤过程中,由于滤料含有大小不一的孔径和粗糙的表面,在堆积过程中,每一个微分层面上过滤微孔的孔径和缝隙都不同,使过滤孔道和缝隙不是直线而是曲线,使它具有了深层过滤或容积式过滤的功能,在流经变化的孔道和缝隙时,大于平均口径的杂质被阻挡于孔外。小于平均孔径和缝隙的杂质进入孔道,在每个局部,孔径和缝隙的大小是变化的,使介质的流速也随之发生变化,再加上无视规则的孔道和缝隙变化,使一部分小于孔径的杂质被侧壁截流吸附,吸附的杂质进一步增加了滤料的表面积和结构上的复杂性,以致于精度与过滤材质、电荷、电位、流量、流速、位差有关、整个过程是建立在多种因素的介稳状态,通过控制介稳的状态来实现极低能耗的过滤,仅需0.1~1m的水位差,这相当于0.001~0.01MPa,系统即可工作。无任何电能消耗。如图4所示。

雨水收集系统

前置雨水处理装置

2.3雨水收集pp雨水模块

PP雨水模块是由可循环使用的嵌段共聚丙烯经一次注塑成型的单元长方体,能通过各种方式组装成一个结构整体,其功能用于储存雨水,如下图所示。

雨水收集系统

雨水收集pp雨水模块

2.4雨水收集PP模块水池反冲洗工艺

PP模块水池采用敷设在模块体之间的冲洗管对其进行冲洗,冲洗周期一般为30d,根据控制系统的配置不同,可选用人工控制或系统自动控制,冲洗一般在水池内水量较低(通常为无效水位以上15~20cm时)时进行,冲洗时,由雨水提升泵从水池底部进行喷淋冲洗,喷淋冲洗时间一般为5~10min,此时模块体附着的泥沙、水池底部砂沙被充分搅匀,冲洗完毕后通过排泥泵排至污水管网。

3、施工控制要点

PP模块水池虽布局灵活施工简单、但也要合理掌握其控制要点,才能使施工进行的快速顺利。下图所示是近期“龙康”公司在广州,珠海地区现场安装雨水收集模块水池施工图,雨水收集处理系统的各部分标高对整个系统的顺利运行起决定性作用。施工之前,要提前与设计做好沟通,策划好本系统与室外工程的地下雨排水管网、室外道路等的结合。另外,在现场实际施工中,雨水管线标高会经常出现进行调整的情况,因此雨水收集处理系统的前期土建工作应当在室外雨水管网完成后(或基本完成后)进行。其次,伴随着现场室外管线的施工,大量开挖及回填工作全面展开,会出现大型的机械作业,过早安装会存在成品保护问题。Pp模块水池施工周期短,可以和现场雨污水管线同步或略晚进行。

3.1基坑开挖

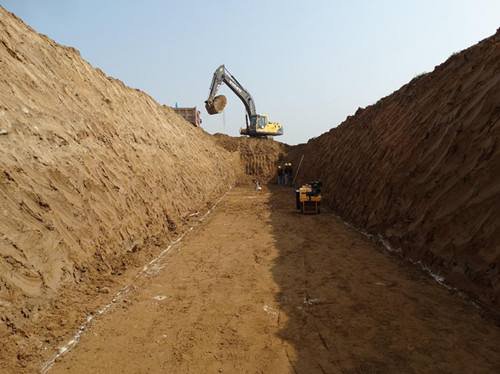

雨水收集系统

蓄水池基坑开挖

土方开挖前,应将施工区域内的地上地下障碍物处理完毕,特别是电线及管道。尽量避免夜间施工,若必须夜间施工,应有足够的照明设施。在危险地段应设置危险标志。在机械施工无法作业的部位,修整边坡坡度、清理槽底等,应配备人工进行。基坑底部的开挖长度、宽度和坡度,除考虑结构尺寸要求外,应根据施工需要增加工作面宽度1500mm,以保证排水设施、支撑结构等所需的宽度。基坑底部根据地下水情况来定,若地下水位较高,则必须设置排水沟和集水井,集水井深度必须超过基坑深度,保证能抽干基坑底部的水。基坑底部抽水应有专人看守。在基坑上面四周采用安全防护措施。下雨时应停止施工,雨后先观察边坡情况,确定稳定可靠时再进行施工。
