4、水池的回填
回填时间应在水池蓄水模块骨架组装完成,外围包裹的土工布施工玩不后尽快进行,沟槽回填的范围从水池基础面向上至水池顶面。
沟槽的回填沿水池四周进行,人工从水池底部向上对称分层操作实施,严禁采用机械推土方式回填,每层厚度不大于200mm,过程中采用蛙式打夯机每层逐步夯实,当靠近土工布一侧为100mm后的聚苯板作为保护板回填时,外侧可用碎石屑或土质良好的原土。
沟槽的回填沿水池四周进行,人工从水池底部向上对称分层操作实施,严禁采用机械推土方式回填,每层厚度不大于200mm,过程中采用蛙式打夯机每层逐步夯实,当靠近土工布一侧为100mm后的聚苯板作为保护板回填时,外侧可用碎石屑或土质良好的原土。
工程质量控制
根据PP模块雨水收集系统中模块、管道等的施工特点,要求在施工过程中除强化管理,确保质量体系正常运行外,也要在技术上采取相应的措施,使工程质量和工期有一个充分的保证。
1.确保土工膜的完整
土工膜减少二次运输,放置地点避免有高空坠入或地面有尖锐体使土工膜造成破损,在安装时对基坑周围环境进行确认,混凝土地板需要清理渣土、尖锐物、石块、铁丝等,底槽要彻底清理干净,保证不对土工膜造成损坏,土工膜运至现场后宜采用人工卷扑,铺设完成后,要对土工膜进行检查,查看是否有损坏的部分,如有损坏,进行修补,土工膜标记的长方向和短方向的中心线与底板的中心应重和,偏差<0.2m,土工膜包裹时互相搭接的长度不小于0.5m。
2、pp模块在运输及安装过程中避免野蛮施工
PP模块在运输过程及安装过程中避免野蛮施工,轻男轻放,避免高空摔落,磕碰。固定卡及固定杆按照要求控制数量,减少遗漏,模块拼装完成回填后,避免重型机械碾压,做好成品保护工作,对施工区域进行隔离,在回填施工时,应严格按照每层回填土的厚度要求进行夯实,侧面回填时,保护板要满铺,保证施工时不对模块造成意外损坏。
3、土方回填质量标准
基坑基底的处理、回填的土料必须符合设计要求和施工规范的规定,回填土必须按规定分层夯压密实,分层压实后取样测定压实后的干土质量密度,其合格率不应低于90%,不合格的干土质量密度的*低值与设计值的偏差,不应大于0.08g/cm³,且不应集中,环刀取样的方法及数量应符合规定,允许偏差项目,见下表所示。
回填土工程允许偏差

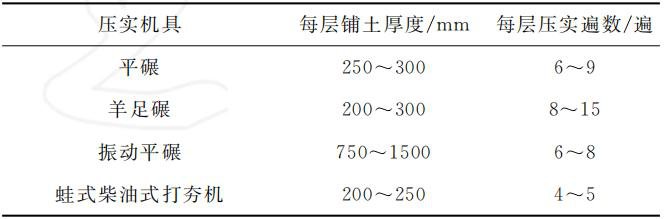

每层铺土厚度和压实遍数
结语
结合雨水收集利用工程,论述了PP模块雨水收集系统的施工技术及工程质量控制,PP模块雨水收集利用系统对合理利用雨水资源、减少径流排放、提高城市排涝能力有重要影响,pp模块雨水收集系统对生态环境的长期作用以及本身的经济效益则需要大量工程实践体现。
PP模块为一种新型的雨水收集储存设施,采用100%可回收的再生改性聚丙烯塑料为原料,安全环保,可循环利用。采用PPB模块雨水收集系统,与传统的混凝土蓄水池及玻璃钢蓄水池相比,具有安全环保、施工周期短、安装灵活自由等优势。以实际工程为例,介绍了PPB模块雨水收集利用系统各单元组成,阐述了其施工技术,为以后雨水收集利用系统的研究及施工提供借鉴。
