雨水收集池是雨洪利用系统中收集的终点,处理系统的起点,是一个承上启下的重要环节。从目前国内对整个雨洪利用系统的研究来看,这部分的设计和措施还不完善和成熟。在大多数雨水利用项目中,收集池的位置、大小、结构和运行管理问题是影响系统工作的重要因素。
一、雨水收集池的主要功能
本项目中设置雨水收集池的主要目的是:
(1)雨水收集和存储。由于雨水的收集和使用总是不同步的,所以雨水收集池用于平衡雨水收集量和使用量。
(2)初期雨水弃流。初期雨水(前3~5mm或前几分钟)的污染物含量很高,在整个降雨带来的雨水污染物总量中占有很大比例,如果将这部分雨水排除,就可以大幅度减轻处理设备的负担甚至可不对后续雨水做处理而直接回用。因为初期弃流相当于收集开始的一个过滤器,所以我们在本次设计中决定将初期雨水的弃流设施集成在雨水收集池中。
(3)雨水原水供水。在本项目中,雨水靠自流处理回用是不可能的,必须有雨水泵送系统,为了减少机房数量,雨水收集池和处理机房分开建设,因此将雨水供水泵也集成在雨水收集池中。
二、雨水收集池的设计控制参数选择
雨水收集池的某些设计控制参数对池体结构设计有重大影响,必须首先确定。这些参数不同于基本设计参数,需要根据具体情况通过计算和分析来确定。
2.1雨水收集池和弃流池容积

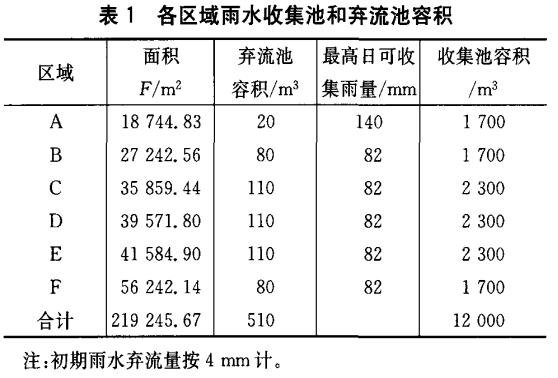

尽管理轮上有*大可能降雨量的说法,但在工程建设中不能利用这个数据确定雨水收集池的容积,以免造成浪费。一般来讲,应按某个重现期的降雨量来计算雨水收集池的容积,没有必要选择过高的重现期。本项目中心场地区域采用5a重现期降雨强度收集雨水,其他区域采用2a重现期收集雨水。5a重现期的情况下,24h*大连续降雨为144mm;2a重现期的情况下,24h*大连续降雨为86mm除去4mm的初期雨量,雨水收集量应分别按140mm和82mm计算。各区域雨水收集池和弃流池容积见表1。
2.2雨水供水泵选型和集水坑设计
雨水收集池内雨水供水泵选型主要受雨水回用系统的影响,和雨水收集池容积等因素关系不大。本工程选用了2套40m³/h的雨水处理系统,合计处理能力为80m³/h,所以选取2h的雨水处理量作为雨水供水泵的公司量。雨水供水泵采用1用1备。

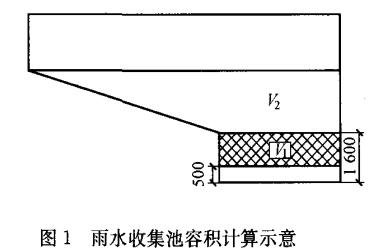

雨水供水泵设置于雨水收集池内的集水坑,集水坑的容积过大而收集雨量少的时候,由于水位很低使该系统无法启动,另一方面也不能太小,必须能够容纳水泵的布置并留有操作空间,而且容积太小会造成在降雨时间长但降雨量较小时,水泵启动频繁。本工程选用每个收集池负担的流域面积内1mm降雨的径流量作为集水坑的容积V1,具体见图1,采用下式计算。
经过计算复核,这个容积大于雨水供水泵的5min流量。集水坑还需要一定的深度,受潜水泵吸水高度的影响,取500mm为不可泵送的水深,取不可泵送水量占集水坑容积的30%,可得集水坑深度为1600mm(见图1)。
2.3雨水收集池池底设计
为了便于池底的清洁和防止沉淀物淤积,雨水收集池的池底应有一定的坡度,但如果按自洁坡度设计显然是不现实的。坡度的设计非常关键,由于没有现成的依据,经过分析和研究,决定按以下方法确定。
根据文献1中的数据,可回收降雨的平均每场降雨为16.73mm,则平均每场可回收降雨为12.73mm。把此部分降雨量定位*常用的收集容积,这个容积应该正好填满有坡度的池底(包括V1)把坡度池底区域的容积定位V2(见图1)则;
在确定平面面积和保证低坡不小于10%的情况下,可以通过计算来确定池底的坡度。
2.4标高控制
雨水收集池必须设置溢流管,溢流管直径大于或等于进水管直径,其管内底的标高应高于水池内*高储水位100mm,这些都是常规做法。本工程的雨水收集池与普通水池不同之处在于溢流管和雨水进水管的管径都非常大,一般在900mm和1000mm,这样打的管径对池体结构会产生相当大的影响。因为雨水管依靠重力排水,所以雨水收集管和溢流管的埋深都是受控的。

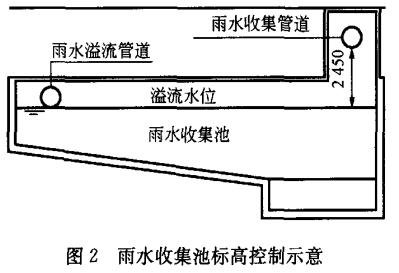

整个雨水收集池各个部分的标高都受限于雨水收集管和溢流管的标高。在这个有限的高差范围内,必须实现初期雨水弃流、初期弃流和收集流的隔断、溢流水位控制等。为了方便几个雨水收集池统一结构形式和尺寸,本工程中对B/C/D/E/F几个雨水收集池的标高控制统一为雨水收集管道和溢流管道内底高差,即2 450mm(见图2)

2.5弃流池和阀门井布置
为了尽量减少室外埋地构筑物的数量,降低系统的复杂程度,本项目将雨水弃流池和阀门井与雨水收集池设计成一个整体,依靠雨水收集池内部的分隔实现不同的功能空间,保持整个构筑物外形上的规则和整齐。同时,将弃流池和雨水收集池的集水坑布置在对角位置的阀门井下方(见图3),由于弃流池顶板与雨水收集池顶板有高差,这种布置方式有利于水池内部的通风。
